  Шановні абоненти! Про планові та аварійні відключення Ви маєте можливість дізнатися на сторінці "Відключення електроенергії" або при виклику особового рахунку в кабінеті побутового споживача або в telegram та viber ботах. Для отримання повідомлень про відключення на електронну пошту додайте свій e-mail в кабінеті.

Новини / 12.04.2013

Реконструкція ПЛ–110 кВ <<Макарів - Коростишів>>

                   Знаковими в планах виконання заходів Інвестиційних  програм ПАТ "ЕК"Житомиробленерго" на 2012 та 2013 роки є виконання робіт з реконструкції ПЛ–110 кВ "Макарів–Коростишів".
                   Лінія електропередачі високої напруги ПЛ–110 кВ "Макарів–Коростишів" побудована у 1959 році, в габаритах напруги 330 кВ, успішно виконувала завдання з передавання (транспортування) електричної енергії на протязі більше ніж 2 термінів експлуатації, які визначені нормативною базою у 25 років.
                  Обгрунтування необхідності реконструкції саме цієї  ПЛ–110 кВ базувалося на таких суттєвих моментах як:
                  – крім передавання необхідних потужностей до підстанції ПС–110/35/10 кВ "Коростишів", дана лінія виконувала функцію транзиту від ПС–750/330/110 кВ "Київська" до ПС–330/110 "Житомирська" і тим самим забезпечує необхідний рівень надійності функціонування державної системи магістральних електричних мереж ДП "Укренерго";

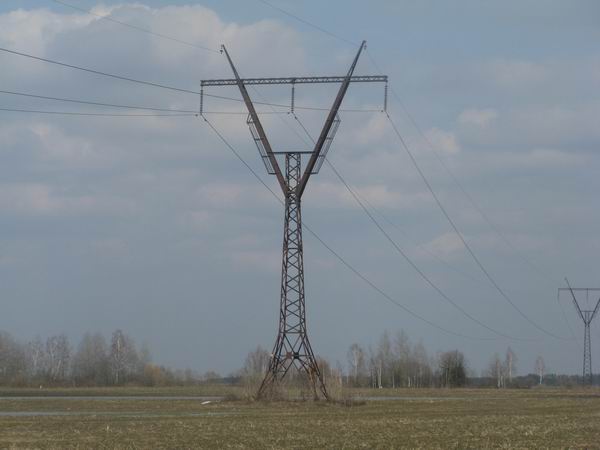

                  – застосовані при будівництві металеві опори типу "рюмка", ускладнювали процес експлуатації лінії через необхідність періодичного виконання трудомістких робіт з їх фарбування з метою захисту конструкцій від корозії;
                  – важливим для прийняття рішення став експертний висновок ООО "Укрпроектстрой" щодо наявності корозії елементів металевих електроопор.

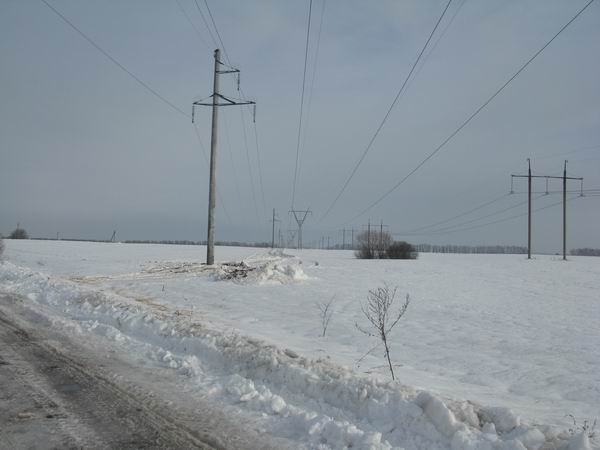

                  Виконання робіт з реалізації проекту реконструкції ПЛ–110 кВ "Макарів–Коростишів" було доручено ДП "Механізована колона". Розпочаті у 3 кварталі 2012 року роботи , станом на початок квітня 2013 року, підрядником  виконані на 75 відсотків. За висновками фахівців Компанії якість виконання робіт та повнота технологічних процесів реконструкції ПЛ підрядником забезпечується на належному рівні. Виконуються також і терміни проведення робіт, що дає надію на своєчасне введення реконструйованої ПЛ–110 кВ "Макарів–Коростишів" в експлуатацію.
